planning renovation appartement

planning-renovation

Rénover un appartement dans un environnement urbain exige une préparation rigoureuse et une organisation méticuleuse. À Paris et en Île-de-France, où chaque mètre carré compte, la maîtrise du planning de rénovation conditionne la réussite d’un projet. Il s’agit non seulement d’optimiser l’intervention des différents artisans – électricien, plombier, plaquiste, peintre, carreleur – mais aussi de garantir un ordre de travaux respecté, essentiel pour la qualité finale de l’aménagement intérieur.

En effet, le respect d’un échéancier précis permet d’éviter les surcoûts liés aux décalages, les malfaçons, ou les retards qui peuvent peser durement sur le budget. Chez Watt+ Père & Fils, entreprise familiale avec plusieurs années d’expérience en rénovation à Paris, nous accompagnons nos clients dans un processus clé en main, assurant une coordination sans faille et une prise en charge sur mesure. Ainsi, vous bénéficiez d’une vision claire de votre chantier, une palette de choix de matériaux adaptée, et un pilotage rigoureux des différentes étapes, quelles que soient les contraintes techniques ou administratives.

Ce guide vous aidera à comprendre comment planifier vos travaux de rénovation appartement, en tenant compte de toutes les phases : de l’audit structurel initial au ménage de fin de chantier, en passant par la gestion des déchets en centre-ville ou la pose de fenêtres. Découvrez les clés pour maîtriser votre budget, négocier vos devis, optimiser la décoration et faire appel au bon architecte ou maître d’œuvre. Apprendre à structurer votre projet autour d’un planning détaillé est la garantie d’un habitat rénové dans les délais impartis, avec la qualité d’exécution que vous méritez.

Les fondamentaux d’un planning de rénovation appartement à Paris et Île-de-France

La rénovation d’appartement ne se réduit pas à un simple concours de compétences artisanales, mais nécessite une gestion de projet digne d’un chef d’orchestre. À Paris, où les contraintes d’espace, de copropriété et d’urbanisme sont nombreuses, comprendre les impératifs d’un bon planning de travaux est capital. Par exemple, la démolition des cloisons doit précéder l’intervention des plombiers et électriciens qui installeront les réseaux, sans quoi des reprises fastidieuses pourraient être nécessaires.

Le planning doit donc intégrer une coordination serrée entre les prestations. D’abord, il faut procéder à un audit structurel, indispensable pour localiser les murs porteurs voire repérer des cloisons anciennes devenues support structurel au fil du temps. Ce bilan vous évitera des surprises coûteuses, notamment si votre projet inclut l’ouverture d’un mur porteur, ce qui requiert en plus des délais supplémentaires pour les autorisations notamment en copropriété. La prise d’un rendez-vous avec un architecte ou un bureau d’études peut alors s’imposer.

En pratique, un planning fiable décompose les travaux en séquences chronologiques. La démolition est l’acte initial : elle comprend l’abattage des cloisons non porteurs, avec toutes les précautions pour ne pas affecter la stabilité du bâtiment. Ensuite vient l’évacuation des gravats : en centre-ville, cette étape demande une logistique rigoureuse, notamment la demande d’autorisations de stationnement pour la benne et la gestion du tri sélectif des déchets. Ces démarches doivent s’intégrer dans le planning, prévoir un délai d’obtention administratif, et inclure un budget spécifique comme détaillé dans cette ressource sur les délais de rénovation.

L’attention portée à chaque détail organisationnel fait la différence. Par exemple, l’isolation intérieure, couplée à la création ou modification des cloisons, doit être réalisée en suivant un plan partagé avec les artisans pour éviter toute dégradation du pouvoir isolant par des saignées inutiles. En effet, un défaut d’isolation impactera directement vos factures énergétiques et compromettra l’obtention de subventions étatiques qui encouragent depuis 2026 la rénovation énergétique efficace.

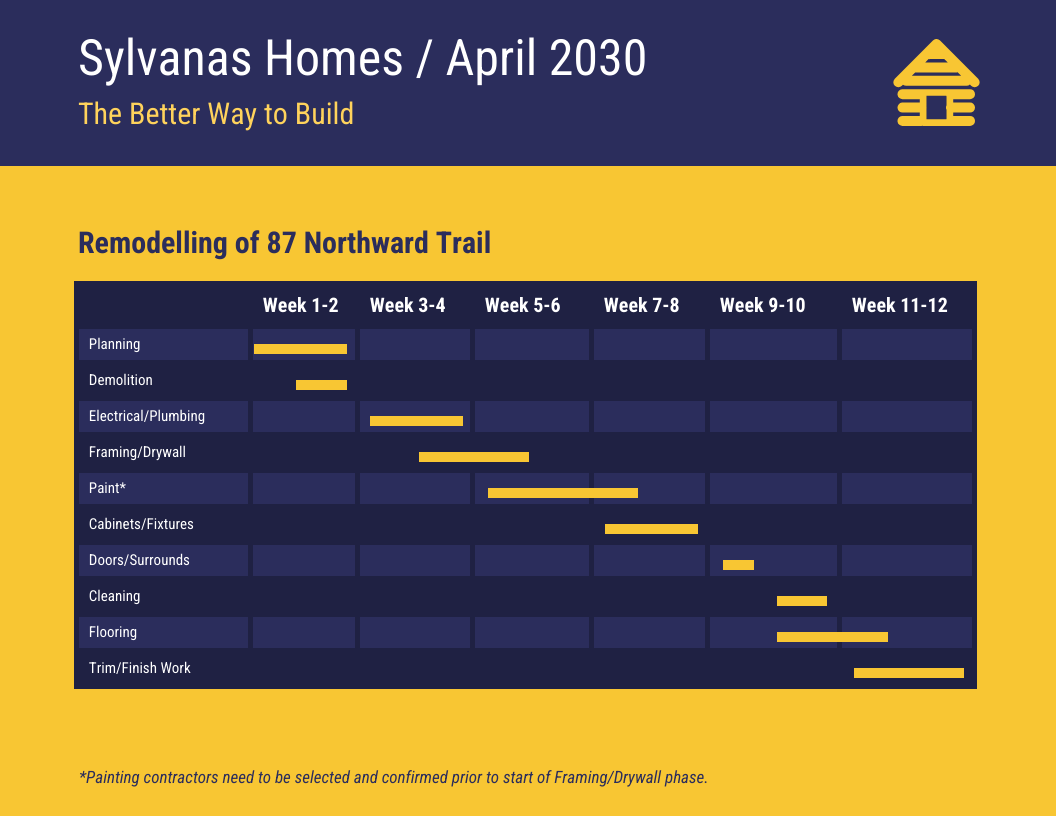

découvrez notre guide complet pour un planning rénovation efficace, afin d'organiser vos travaux et optimiser votre temps pour une maison rénovée avec succès.

Audit structurel et diagnostic : les premières pierres du planning rénovation

Avant toute décision concernant votre projet de rénovation, réaliser un diagnostic complet de l’état de votre appartement est une étape incontournable. Ce contrôle précis, notamment sur la structure, est particulièrement vital dans les immeubles anciens parisiens où certains murs légers peuvent porter en réalité une charge importante. Cette caractéristique est souvent méconnue, mais elle s’explique par les travaux successifs ayant modifié la configuration originale des planchers et cloisons.

Lors de cet audit, un professionnel évaluera aussi les installations existantes : plomberie vétuste, circuits électriques non conformes aux dernières normes, état des menuiseries. Cela vous permettra d’intégrer les remises à niveau nécessaires dans votre budget rénovation m² et d’anticiper les délais. À Paris, le respect de la réglementation électrique est incontournable, ce qu’un artisan qualifié expliquera bien, comme précisé dans cette page dédiée à la rénovation électrique.

Si l’audit révèle la nécessité de modifier un mur porteur, prenez le temps d’engager les démarches administratives dès cette phase, surtout en copropriété. Les autorisations peuvent prendre plusieurs semaines à plusieurs mois, selon la nature des travaux et les règlements municipaux. Ce délai doit figurer explicitement dans votre planning, ceci afin d’éviter toute confusion avec les interventions des artisans qui interviendront une fois le feu vert donné.

De plus, il sera judicieux de choisir un architecte ou un maître d’œuvre capable d’administrer ces étapes complexes et de vous accompagner dans la conception des plans tout en veillant à intégrer les contraintes techniques et légales. Leur expertise se révèle cruciale pour ne pas dépasser inutilement le budget et respecter les échéances.

La phase de démolition et évacuation : gérer les contraintes Parisiennes en toute sérénité

La démolition est un moment clé dans le planning rénovation appartement. À Paris, elle est soumise à des règles de sécurité strictes : port des équipements de protection, gestion des nuisances sonores et respect des horaires imposés par la copropriété. L’entreprise en charge doit planifier ses interventions en fonction de ces contraintes.

Le déroulement idéal commence par l’abattage des cloisons non porteurs, étape où le soin apporté à préserver les structures porteuses est vital. Une précaution fréquente consiste à attendre que toutes les cloisons soient démolies avant d’attaquer le plafond, évitant ainsi tout risque d’effondrement prématuré. Ce point doit être intégré dans l’échéancier.

Lorsque ce travail est achevé, l’évacuation régulière des gravats fait l’objet d’une logistique minutieuse. En milieu urbain dense, le tri des déchets de chantier, leur stockage temporaire et la coordination de la location des bennes représentent un poste non négligeable du budget rénovation. Il est capital de consulter la mairie pour obtenir les autorisations de stationnement nécessaires, au risque de pénalités. Ce guide sur l’ordre des travaux propose une méthodologie efficace pour anticiper ces démarches et limiter les interruptions de chantier.

Ainsi, un planning réaliste intégrera des marges de sécurité spécifiques à cette phase souvent sous-estimée, garantissant que le chantier ne patine pas et que les équipes peuvent poursuivre dans des conditions optimales.

Coordination des artisans : électricité, plomberie et cloisonnement dans la rénovation appartement

Parmi les étapes les plus délicates du planning rénovation, la coordination des interventions de l’électricien, du plombier et du plaquiste est déterminante. Ces trois corps de métier s’enchaînent avec rigueur pour éviter des reprises lourdes et coûteuses.

Le schéma classique est celui-ci : après la démolition et la mise en place des rails pour les nouvelles cloisons, l’électricien et le plombier réalisent simultanément la pose des gaines et canalisations dans les murs. Un électricien expérimenté veillera à appliquer les normes en vigueur, assurant la sécurité et la conformité, comme expliqué dans ce dossier technique sur les normes d’électricité.

Une erreur souvent rencontrée concerne la réalisation de saignées dans l’isolant pour faire passer des câbles, ce qui réduit l’efficacité thermique globale. Les artisans doivent donc coopérer étroitement et suivre un planning commun, convenu avec l’entreprise générale chargée de la gestion de projet.

Après le passage des corps de métier techniques, le plaquiste peut intervenir pour refermer les murs, poser l’isolant, et assurer une finition prête à peindre. Cette étape est clé pour l’aspect final et la pose ultérieure des revêtements de murs ou sols. Il importe que ces interventions soient enchaînées sans interruptions prolongées, afin d’éviter la dégradation des matériaux.

Liste des tâches essentielles à coordonner pour limiter les retards :

Pose des fenêtres et huisseries : timing et ordre dans le planning rénovation

Dans un projet de rénovation global, la mise à niveau ou le remplacement des fenêtres et huisseries intervient généralement après la création des cloisons et l’isolation, mais avant l’application des peintures et les finitions intérieures. Cette séquence vise à préserver la qualité de l’isolation et à limiter les infiltrations d’air durant les travaux intérieurs.

Remplacer les menuiseries extérieures à un mauvais moment peut compromettre la protection thermique et phonique de l’appartement, engendrant une surconsommation énergétique temporaire et des inconforts liés aux infiltrations d’air ou au bruit urbain.

En Île-de-France, les normes thermiques deviennent progressivement plus exigeantes et incitent à remettre ces travaux au cœur du processus, avec des matériaux à forte performance. Cette page sur la rénovation et surélévation à Paris offre un éclairage sur les enjeux associés aux ouvertures extérieures lors de rénovations majeures.

Le remplacement des fenêtres est aussi l’occasion de moderniser l’esthétique de votre logement et d’améliorer la sécurité. Dans le cadre d’un planning cohérent, cet élément suit la rénovation des réseaux et précède la pose des revêtements décoratifs pour limiter toute détérioration.

Finitions : peinture, revêtements de sol et installation des équipements

La dernière phase du planning rénovation d’un appartement regroupe les finitions, qui donnent vie à la décoration et au style désirés. Après que les cloisons ont été traitées et les réseaux validés, les peintres interviennent pour appliquer les sous-couches et couches finales aux plafonds et murs.

Attention, si la pose du sol nécessite un ragréage du support, il est préférable de le faire avant la peinture afin d’éviter toute salissure ou dommage sur les murs fraîchement peints. Les sols, qu’il s’agisse de parquet, de carrelage ou de matériaux spéciaux comme le béton ciré, doivent être posés uniquement lorsque l’espace est propre, sec, et que tous les autres travaux salissants sont terminés.

Suit alors l’installation de la cuisine, salle de bains, et autres pièces équipées dont la pose demande une grande précision. Les installateurs travaillent mieux dans un environnement dénué de poussière et avec un accès aisé aux réseaux déjà finalisés.

Pour le choix des matériaux lors des finitions, il est essentiel d’anticiper l’harmonie avec la décoration souhaitée. Le recours à des artisans spécialisés ou à un architecte d’intérieur facilitera l’élaboration d’un ensemble cohérent qui optimise la valeur esthétique et fonctionnelle de vos pièces.

Planification des secours et nettoyage final : clore le chantier proprement

Le nettoyage de fin de chantier est souvent négligé dans la planification, alors qu’il joue un rôle fondamental pour la réception des travaux et la remise des clés. La poussière et débris, issus des découpes de matériaux variés, s’installent dans les moindres recoins, rendant le logement inconfortable et peu présentable.

Pour éviter tout désagrément avant votre emménagement, faire appel à une société spécialisée dans le nettoyage post-travaux s’impose. Ce service, parfois proposé par des entreprises générales comme Watt+ Père & Fils, est une garantie d’une remise en état efficace et rapide.

Cette dernière étape s’intègre dans un planning serré, juste après la levée des réserves et la validation définitive des travaux, afin d’assurer une transition optimale vers l’emménagement. Elle permet également de préserver votre investissement en assurant le bon état des surfaces et équipements fraîchement installés.

Simulateur de planning de rénovation d’appartement

Décomposez vos tâches, gérez vos artisans, coordonnez vos étapes et évaluez la durée totale de votre projet.

Formulaire pour ajouter des tâches de rénovation, associées à un artisan, une durée estimée en jours, et une étape de validation.

Ajouter une nouvelle tâche

Tâches planifiées

    Aucune tâche ajoutée pour le moment.

    Synthèse du planning

    Durée totale estimée : 0 jours

    Nombre d’artisans différents : 0

    Étapes de validation impliquées : Aucune

    Étape de la rénovation Description Durée estimée Budget moyen (€/m²)
    Audit structurel et diagnostic Évaluation des murs porteurs, installations, état général 1 à 2 semaines 50 à 100
    Démolition et évacuation des déchets Abattage des cloisons, tri et stockage des gravats 2 à 3 semaines 100 à 200
    Cloisonnement et isolation Installation des rails, isolant et plaques 2 à 3 semaines 150 à 300
    Plomberie et électricité Installation des réseaux d’eau et circuits électriques 2 à 4 semaines 250 à 400
    Pose des fenêtres et huisseries Remplacement ou mise à niveau des ouvertures 1 semaine 300 à 600
    Peinture et revêtements muraux Application de sous-couches et peinture finale 1 à 2 semaines 80 à 150
    Pose des revêtements de sol Parquet, carrelage ou béton ciré 1 à 2 semaines 200 à 400
    Installation cuisine et salle de bains Mise en place des meubles et équipements 1 à 2 semaines variable selon projet
    Nettoyage final Nettoyage complet du chantier 2 à 3 jours forfait environ 500€

    Maîtriser le budget et les devis : une étape incontournable du planning rénovation

    Le budget est souvent la première préoccupation lorsqu’on planifie une rénovation d’appartement. Il influence les choix des travaux, des matériaux et des artisans, tout en encadrant la durée possible du chantier. Il est donc impératif d’établir une estimation claire dès le départ et d’y intégrer une marge pour imprévus, généralement de 10 à 15%.

    Les devis remis par les artisans doivent être détaillés et comparés avec soin. Chaque poste doit être chiffré précisément, de la fourniture à la pose, en passant par les frais annexes (déplacement, location de matériel). La transparence est essentielle pour éviter les mauvaises surprises. Sur cette page dédiée aux devis travaux salle de bain, vous trouverez des conseils pour décrypter précisément les offres et négocier au mieux.

    Il est également utile de connaître le coût moyen de rénovation à Paris et d’anticiper les variations selon le quartier ou la complexité du chantier. Ces informations vous permettent d’ajuster le planning en fonction des budgets disponibles, en évitant de commencer des phases pour lesquelles les financements ne sont pas encore bouclés.

    Optimiser la décoration et l’aménagement : l’ultime étape du planning rénovation

    Une fois les travaux techniques achevés, il reste à personnaliser votre appartement avec la décoration. C’est à ce moment que vous choisissez les peintures, les papiers peints, les luminaires, et les accessoires intégrés. Le choix des matériaux pour revêtir vos murs influence fortement l’ambiance et réclame une réflexion en lien avec l’éclairage naturel, l’usage des pièces et le style recherché.

    Pour les murs, vous pouvez opter pour du papier peint spécifique rénovation, plus résistant et facile à poser dans un contexte de rénovation, comme expliqué dans ce dossier spécialisé. Le choix des couleurs et textures participera à valoriser votre bien, surtout si la rénovation vise une revente. Pensez à bien intégrer cette étape finale dans votre planning travaux afin que la remise des clés corresponde à une finition complète.

    Le mobilier, l’éclairage intérieur et les accessoires doivent être choisis pour optimiser le confort et la fonctionnalité, tout en mettant en valeur les travaux réalisés. Cette précaution évite les modifications lourdes et coûteuses après coup. N’hésitez pas à faire appel à un architecte d’intérieur pour un rendu professionnel et harmonieux.

    Comment bien planifier la rénovation de son appartement ?

    Une planification réussie repose sur un audit structurel précis, la définition d’un budget réaliste, la coordination rigoureuse des corps de métier, et un suivi continu de l’avancement des travaux.

    Quels sont les délais typiques pour rénover un appartement ?

    Selon la complexité, la rénovation peut durer de quelques semaines à plusieurs mois, avec des étapes précises à respecter pour éviter retards et malfaçons.

    Comment choisir les bons artisans pour des travaux de rénovation ?

    Il faut vérifier leurs qualifications, demander plusieurs devis détaillés, consulter des références, et privilégier idéalement une entreprise générale pour éviter les conflits de coordination.

    Quand prévoir la pose des fenêtres dans un projet de rénovation ?

    Après la mise en place des cloisons et de l’isolation, mais avant les finitions intérieures, afin d’assurer une bonne performance thermique et un confort optimal.

    Pourquoi engager un architecte ou un maître d’œuvre ?

    Pour bénéficier d’une expertise technique, optimiser le budget et les délais, et assurer la conformité réglementaire et la qualité esthétique de la rénovation.
